电力“积木”搭起欢乐王国,国网上海电力为乐高乐园如期开园提供坚强保障

2025-06-04 11:394430

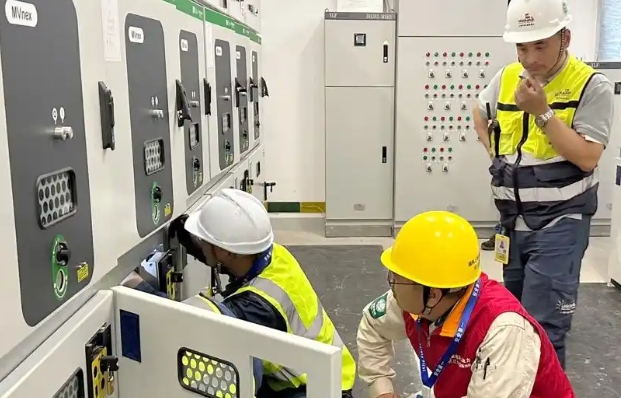

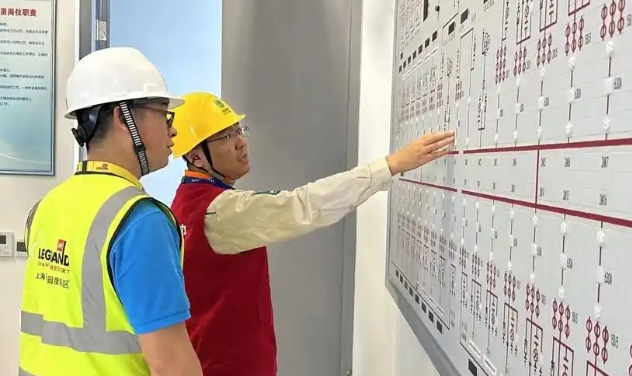

近日,长三角首个国际IP亲子乐园——上海乐高乐园度假区正式迈入测试阶段。在这座占地31.8万平方米的“积木王国”背后,国网上海营服中心与国网上海金山供电公司以全周期电力服务体系,将“获得电力快捷高效”的承诺转化为具象化的“电力积木”,从项目临时用电到正式供电,用专业服务为乐园开园冲刺按下“加速键”。

自获悉乐高乐园将落“沪”的消息起,国网上海营服中心客户经理周芸文作为项目长便牵头组建服务团队,为用户提供从前期规划到正式送电全流程的“管家式”服务。对于周芸文来说,“跨前一步”的服务意识是她始终的坚持。在项目前期方案规划阶段,周芸文牵头服务团队主动走访用户,与用户建立深度对接机制,跨前掌握规划需求,容缺受理用户用电申请,建立起“一户一档”资料库,实现从信息对接到方案落地的零时差流转。2023年5月,用户向国网上海营服中心提交正式用电申请,并表示需要在正式开园前留出一年的建设调试期。“我们按照用户需求倒排工期,与金山区政府相关部门等各专业反复磋商,打通路径审批、政策支持等堵点,同步调配施工力量,优化送电流程,最终在2024年夏季用电高峰前实现电源贯通,精准契合用户提前一年用电的需求。”周芸文介绍道。每个节点都像是积木组件,通过跨前拼接,实现电力动能与乐园建设同频共振。

2024年1月,乐园主体项目正式获批开工建设。为配合金山区政府实现“拿地即开工”的承诺,三项电力配套项目要加快实施,金山供电公司施工项目经理金健伟开启了“满功率”运作模式。按常规流程,掘路、占绿、交通组织这三项审批要45天,但乐园6月送电的节点像倒计时钟一样悬在头顶。为了加快审批时间,他像拼积木一样,把各项审批并联进行。那段时间,金健伟的手机成了“审批热线”。早上七点给相关政府部门打电话确认坐标,中午蹲在工地边啃面包时和交管部门视频沟通车道改道方案,晚上十点还在微信里给绿化部门发管线保护的详细预案。最终,金健伟仅用15天时间完成了项目所有审批,为工程争取了30天时间。

在35千伏供电电源建设中,金健伟还提前完成物资调配等前置工作。项目团队累计召开47次协调会,攻克管线冲突、临时用电等63项具体问题。他说:“每次工程例会都是一块服务‘底板',将分散的资源拼合成完整的保障模块,让项目如期实现送电目标奠定基础。”

国网上海营服中心与国网上海金山公司联动组建的服务团队,构建起贯穿项目全周期的服务架构,持续打造国际领先电力营商环境、践行“主动跨前服务”理念,以“上海速度”向世界展示政企协同、专业服务的中国方案。


反对 0
举报 0
收藏 0
打赏 0
评论 0
张晓朝:新能源发展底层逻辑迎来五大变化!
“电力市场下,新能源高质量发展的底层逻辑已发生变化。思想观念上要从发电上网向售电市场转变;产品开发要往场景综合服务转变;公司治理上,各类企业应从单一生产管理向系统性全面综合治理转变;市场开拓上应积极寻

0评论2026-04-02150

“人造太阳”发电,又向现实迈进一步
这个浪漫的“幻想”,最近又向现实迈进一步。近日,在上海临港,全球首台全高温超导托卡马克装置“洪荒70”,成功实现1337秒稳态长脉冲运行,刷新商业核聚变世界纪录。这个装置被称作“人造太阳”,其内部温度为1500

0评论2026-04-01152

浪潮之下:当人工智能融入电网运行肌理
从春晚舞台上灵动起舞的机器人,到近期火爆出圈的一些应用软件,人工智能渐成燎原之势,在千行百业掀起一场生产力的深刻变革。曾经停留在想象中的智能图景,正一步步走向现实,一个“万物皆可智能”的时代正扑面而来

0评论2026-04-01177

240Ah大容量钠离子电芯在大唐湖北储能电站投运
日前,湖北新能源事业部潜江钠离子储能电站3台240Ah钠离子储能一体柜圆满完成三次满功率充放电试验,标志着240Ah大容量钠离子电芯创新应用项目正式投运。该项目依托电站现有EMS系统,构建“远程集中控制+就地手动备

0评论2026-03-31141

算电协同“元年” 四川电力市场如何抢占新赛道?
2026年,一个关键词正在能源与数字领域强势崛起——算电协同。从政府工作报告首次将其纳入新基建工程,到各地密集出台专项政策推动落地,这一年,算电协同正式告别“试点探索”,迈入“规模化落地”的关键元年。而手

0评论2026-03-26151

广东阳山县拟建50MW农光互补光伏发电项目
3月18日,广东省清远市阳山县人民政府发布了《阳山阳光江英50MW农光互补光伏发电项目审批前公示》。根据公示,阳山县阳英新能源科技有限公司拟在清远市阳山县江英镇上坪村委会附近建设阳山阳光江英50MW农光互补光伏

0评论2026-03-19122
