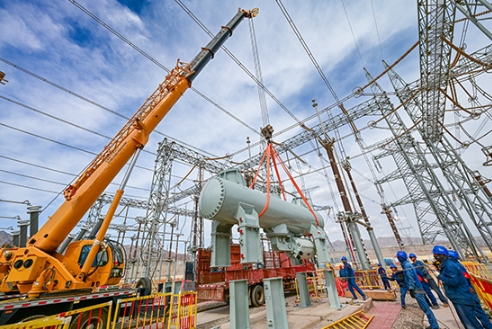

“7540开关已经合上,白都Ⅰ线顺利转运行状态。”6月11日凌晨1时20分,随着当值运维人员向西北网调汇报,国网甘肃超高压公司750千伏白银变电站11台断路器升级改造工作圆满完成。
750千伏白银变电站于2009年9月投运,是西北地区750千伏电网连接甘、青、宁电网的一个重要支点。750千伏白银变电站750千伏户外罐式断路器设备共安装15台,其中11台为新东北电气集团高压开关有限公司生产并于2009年投运的LW56-800型产品,开断电流为50千安,同年投运的24组隔离开关额定短时耐受电流也为50千安,相关设备已运行16年,设备遮断容量已无法满足地区电网系统规模不断扩大的需求。
2025年,中恒直流(宁夏至湖南±800千伏特高压直流工程)投运将造成750千伏白银变电站11台LW56-800型断路器最大短路电流突破50千安,按计划需更换为开断能力63千安的断路器。国网甘肃超高压公司高度重视、提前筹划,第一时间组织技术骨干对站内750千伏断路器开展升级改造工作,2024年秋检工作期间便顺利完成了5台断路器及二次设备的升级更换验收投运工作。
今年以来,该公司根据年度检修工作计划,有序开展剩余6台断路器的升级改造工作,面对工作现场多、工作任务饱满的现状,为确保750千伏白银变电站断路器升级改造工作按期完成,检修和运维人员深入开展现场勘查,全面排查设备隐患,精准测算高空作业车位置、行进路线及与带电部位的安全距离,细致辨识工程危险点和风险点,并据此优化工作方案及安全措施。
此外,该公司主动前移管控关口,深度参与设备源头质量把控,早在断路器厂内组装阶段便安排专业技术人员介入出厂试验环节,严格依据规程执行全过程见证与关键点验收,确保核心设备“健康出厂”。当设备运抵现场后,物资管理团队与专业班组无缝衔接,高效完成开箱清点、资料核对与初步质量检查,杜绝设备“带病入场”。

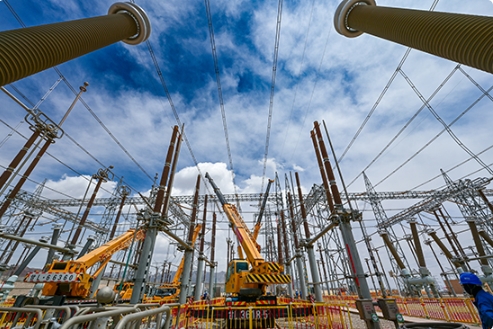

检修期间,现场各专业人员提前介入,严把施工过程,紧盯施工工艺,尤其紧盯夜间及隐蔽工程施工过程,工期虽紧但工艺不能放松,确保所有施工过程一步到位。与此同时,检修人员同步修订设备运行规程,录入调控云、OMS等系统台账,保证设备投运前所有规程资料完整且齐备。现场还引入“空间电子围栏”智能安全管控新技术,通过精准划定电子警戒区域,对人员误入带电间隔、吊车车臂超范围活动等重大风险进行全天候智能监测与实时声光报警,显著提升了对复杂边界和动态风险的前端感知与主动干预能力。
“本次我们对750千伏白银变电站2009年投运的11台750千伏断路器及24组750千伏隔离开关进行升级改造,该工程历时9个月,我们灵活调配资源,高效利用宝贵的停电窗口期,克服了作业分散、衔接频繁等挑战,这期间共更换线路保护、过电压保护、非电量保护和测控装置等相关设备67台。”国网甘肃超高压公司变电检修中心主任鲍勇介绍。
验收过程中,该公司各专业通力合作,现场工作人员始终遵循“安全第一”理念,从严从实强化安全管控,盯紧各类细节落实,利用班前班后会学习各类事故通报,及时总结违章管控情况,严防各种习惯性违章行为,确保施工作业安全有序进行。依托党员责任区、党员示范岗,充分发挥党员的示范带动作用,深化“党员双带头”活动,实现“作业现场有党员盯着,重要环节有党员把着”,以党员无违章示范带动全员无违章,从多方面着手将安全管控工作落到实处。

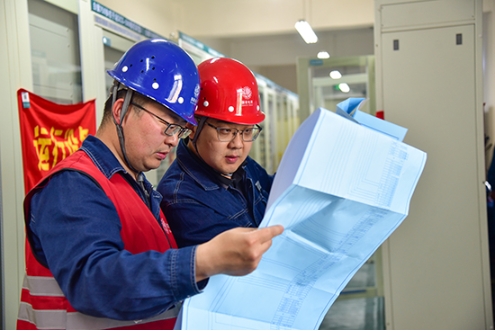

在停送电倒闸操作过程中,运维人员严格遵守操作规范,仔细核对设备编号和状态,确保操作对象准确无误,严格按照倒闸操作票顺序,依次进行操作,每一个步骤都严谨细致,确保了操作的安全性和准确性。
在750千伏白银变电站长达9个月的密集施工中,现场工作人员面对数千项高风险操作,始终保持“零违章”记录,未发生一起安全事故,成功实现省公司“平安现场”建设目标。750千伏白银变电站11台断路器升级改造工作顺利完成后,将彻底解决该站装置超过使用年限、老化严重、SF6 气室密封不良和断路器频繁打压、无法建压等设备异常问题,极大提升750千伏白银变电站的设备健康水平。
