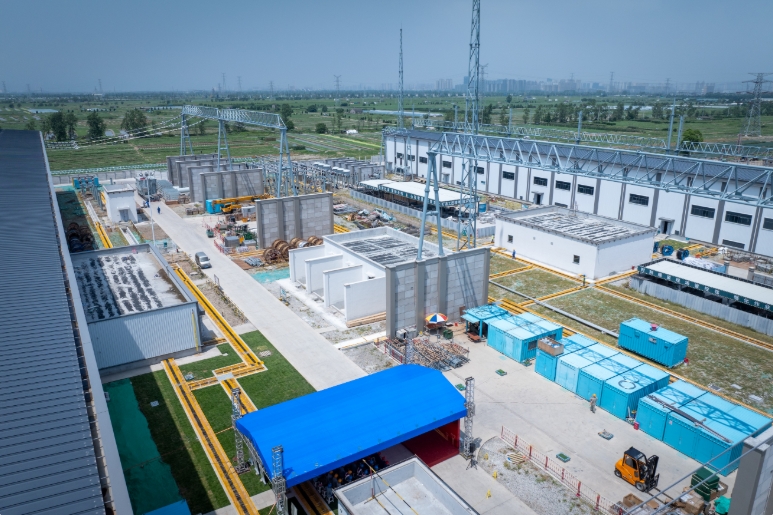

百吨“巨无霸”设备就位!瑞安首座500千伏变电站建设稳步推进,预计年底投运

2025-07-07 17:223760

近日,随着最后一台重达208.45吨的4号主变压器第三相主体变压器通过液压顶推顺利就位,瑞安500千伏输变电工程主变进场就位工作顺利完成,工程进入关键设备安装阶段。

作为瑞安首个500千伏电压等级变电站项目,瑞安500千伏输变电工程本期建设1号和4号两组主变压器,总容量达2×1000兆伏安。每组变压器由3台型号为ODFS11-334000/500的单相自耦电力变压器组成。为确保这批“巨无霸”设备安全就位,施工项目部精心制定了专项运输方案和施工方案。主变设备从上海出发,历经460公里长途运输后安全抵达现场。施工前,项目部组织全体作业人员开展详细的安全技术交底,对变压器进行严格的外观检查、型号核对和全面“体检”,确保各环节万无一失。就位过程中,现场指挥有序,作业人员配合默契,为主变后续安全稳定运行奠定了坚实基础。

据了解,为加快推进工程建设,项目部采取土建施工与电气施工同步推进的作业模式。在输电线路施工方面,多支施工队伍同时在多个塔位展开作业。目前,变电站施工进度已超过85%,线路施工进度超过75%。

瑞安500千伏输变电工程于2023年12月底进场施工,计划2025年底竣工投运。该工程建成后,将有效补齐瑞安远期用电缺口,显著优化浙南末端电网网架结构,为温州新型电力系统建设提供重要支撑。
